Scission de lignes de coût prévisionnel dans le budget de travail

Dans un budget de travail dans Profit, vous pouvez scinder les lignes de coût prévisionnel en plusieurs lignes. Par exemple si le calcul stipule que le travail sera exécuté par les propres employés. Il apparaît toutefois plus tard qu'il n'y a pas de ressources disponibles, et le travail est confié à un sous-traitant. Les lignes de coût prévisionnel changent, mais le budget (le prix de revient total) reste le même. Il est possible de changer les lignes en les scindant ou en les déplaçant.

Lors de la scission et du déplacement du budget de travail dans Profit, le montant total du prix de revient (le budget) ne doit jamais diverger du calcul lu initialement. Le responsable de projet et le management ont notamment donné leur accord quant au calcul. Le préparateur des travaux n'est pas habilité à adapter le coût prévisionnel et donc le budget. Vous pouvez uniquement adapter le coût prévisionnel en lisant un fichier .CUF complémentaire avec les travaux en plus ou en moins.

Scission de lignes dans le budget de travail :

  1. Allez vers : Projets / Coût prévisionnel / Coût prévisionnel.
  2. Ouvrez les propriétés d'un coût prévisionnel, où la case à cocher Budget de travail est sélectionnée.
  3. Sélectionnez la ligne que vous voulez scinder.

    Vous pouvez uniquement scinder par ligne, il n'est pas possible de sélectionner plusieurs lignes (sélection multiple).

  4. Cliquez sur l'action : Scinder.

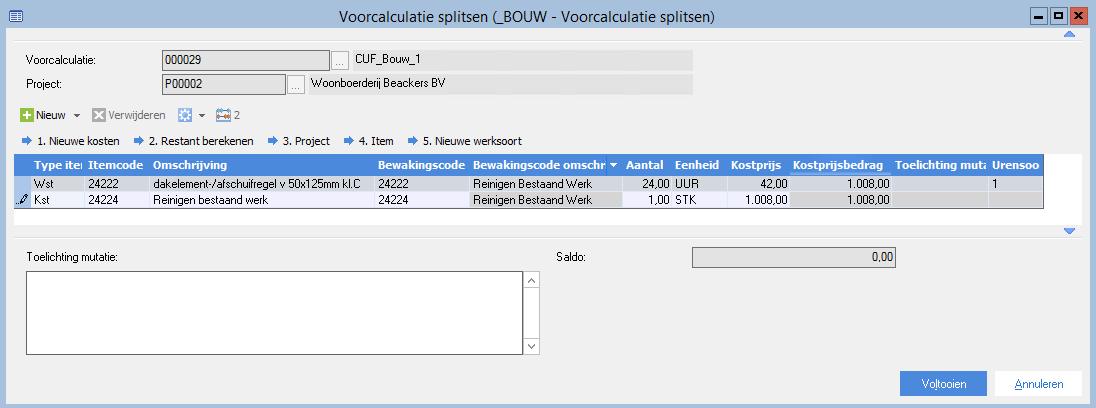

    Pro_Voorcalculatieregels in werkbegroting splitsen (10)

    Profit ouvre l'écran Scinder le coût prévisionnel. Vous pouvez scinder la ligne originelle en plusieurs lignes, à condition que le montant total du prix de revient de la ligne originelle soit identique à celui des nouvelles lignes.

    La première ligne est la ligne originelle (violet). Vous pouvez modifier la deuxième ligne. Vous pouvez aussi ajouter de nouvelles lignes.

  5. Modifiez la deuxième ligne.
    1. Cliquez sur : Nouveau et sélectionnez Reprendre pour reprendre et adapter les données de la première ligne.

      Vous pouvez également utiliser le raccourci Ctrl+O.

    2. Cliquez sur : Nouveau et sélectionnez Nouveau pour ajouter une nouvelle ligne.

    Vous pouvez modifier les champs Nombre et Prix de revient.

    Le solde dans le bas de page du lay-out de saisie doit être de 0,00.

  6. Cliquez sur l'action : Calculer le reliquat pour calculer le montant restant.

    Avec cette action, la ligne sur laquelle vous vous trouvez est recalculée et adaptée, afin que le solde soit de 0,00.

  7. Sélectionnez la case à cocher Imprévu si cette saisie est imprévue.
  8. Sélectionnez éventuellement une explication dans Explication saisie.

    La table Explication saisie est une table libre à laquelle vous pouvez ajouter vos propres valeurs via Généralités / Configuration / Table libre.

  9. Cliquez sur : Terminer.

Aller directement à

  1. Coût prévisionnel / Budget de travail pour le bâtiment
  2. Lecture du calcul
  3. Consultation du budget de travail avec calcul lu dans le coût prévisionnel
  4. Scission de lignes de coût prévisionnel dans le budget de travail
  5. Déplacement de lignes de coût prévisionnel dans le budget de travail
  6. Bâtiment
  7. Configuration du bâtiment
  8. Achat pour le bâtiment
  9. Saisie du coût réel pour le bâtiment
  10. Factures d'achat et saisie des coûts (saisie de projet) pour le bâtiment
